CARL Source - Facility
Déclencheur : Principe
Travaux > Plan d'interventions > Déclencheur : Principe

Un déclencheur est défini par un ensemble de conditions qui, lorsqu'elles sont vérifiées, provoquent potentiellement la création automatique d'une intervention par CARL Source.



Condition de déclenchement

Les conditions de déclenchement peuvent être de 3 types :

Un même déclencheur peut être défini avec plusieurs conditions.
Il suffira qu'une seule soit vérifiée pour provoquer le traitement associé, voir Simulation et Lancement des plans d'interventions.



Déclenchement calendaire

Le déclencheur correspond à une fréquence à laquelle des travaux doivent être réalisés.
Cela peut être par exemple une révision annuelle, comme pour l'entretien d'une chaudière.

Dans ce cas, il est possible de préciser :

Exemple de Tolérance :

Si un déclencheur de priorité 2 a une date de prochain lancement comprise entre le 29 avril et le 7 mai,
un déclencheur de priorité 4 et de tolérance de 4 jours, prévu le 3 mai se déclenchera de façon fictive.



Exemple de l'Horizon :

la date de déclenchement est le 3 mai, l'horizon de 10 jours
→ L'intervention sera créée automatiquement le 23 avril, ayant pour date de début le 3 mai.

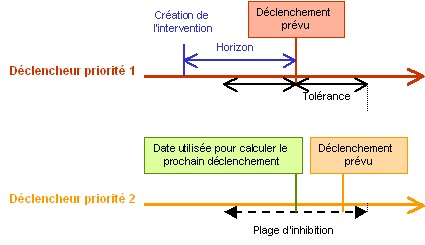

Illustration pour 2 déclencheurs d'un même plan



Déclenchement sur relevé de mesure

La valeur atteinte par un point de mesure déclenche les traitements de plan d'interventions, voir Effectuer un relevé de mesure.
Si la valeur n'est pas connue, elle peut être extrapolée en utilisant le vieillissement moyen, voir Point de mesure [Général].

Cela peut être un compteur kilométrique, dans ce cas, il s'agit d'un déclenchement périodique, ou bien une température, et le déclenchement est conditionné par une plage de valeurs.

Dans ce cas, le déclencheur est défini par :



Déclenchement sur symptôme

Le déclencheur est activé lorsque le symptôme est déclaré sous forme d'un Événement sur équipement et sous les conditions suivantes :



Actualisation

L'actualisation détermine la date ou mesure utilisée pour le calcul du prochain déclenchement :

Ce paramètre ne joue aucun rôle dans le cas d'un déclenchement sur symptôme.



Actualisation des autres déclencheurs

Avec cette option, dans le cas où ce déclencheur inhibe l'action d'un déclencheur de priorité moindre, la prochaine date du déclencheur inhibé sera calculée par rapport à la date du déclenchement inhibant (si le déclencheur inhibé est paramétré pour être actualisé par les autres déclencheurs).



Actualisation par les autres déclencheurs

Avec cette option, dans le cas où l'action de ce déclencheur est inhibée par un déclencheur de priorité supérieure, la prochaine date de déclenchement sera calculée par rapport à la date du déclenchement inhibant (à condition que pour ce dernier, l'option choisie soit d'actualiser les autres déclencheurs).

Cette option n'est disponible que si l'actualisation est pilotée par la date de réalisation, puisque dans les autres cas, le déclenchement est fixé par la date ou la valeur de mesure.
